실험실 이전(Laboratory Relocation), 장비만 옮기면 끝일까요? 성공적인 실험실 이전을 위한 완벽 가이드
%2C-%EC%9E%A5%EB%B9%84%EB%A7%8C-%EC%98%AE%EA%B8%B0%EB%A9%B4-%EB%81%9D%EC%9D%BC%EA%B9%8C%EC%9A%94-%EC%84%B1%EA%B3%B5%EC%A0%81%EC%9D%B8-%EC%8B%A4%ED%97%98%EC%8B%A4-%EC%9D%B4%EC%A0%84%EC%9D%84-%EC%9C%84%ED%95%9C-%EC%99%84%EB%B2%BD-%EA%B0%80%EC%9D%B4%EB%93%9C_1783927340332.jpg)

_1790742930757.jpg)
_1790742935382.jpg)
실험실 이전이라는 말을 들으면 가장 먼저 무엇이 떠오르시나요?
아마 많은 분들이 이렇게 생각합니다.
"장비를 잘 포장해서 새로운 장소로 옮기면 끝나는 거 아닌가요?"
겉으로 보기에는 맞는 말처럼 보입니다.
하지만 실제 실험실 이전 프로젝트에서는 장비를 옮기는 일은 전체 작업의 일부에 불과합니다.
오히려 가장 중요한 것은 장비가 새로운 실험실에서도 이전과 동일한 성능을 유지하도록 만드는 것입니다.
실험실 이전은 단순한 이사가 아니라 연구의 연속성과 데이터의 신뢰성을 유지하는 전문 프로젝트입니다.
이번 글에서는 초보 실무자도 쉽게 이해할 수 있도록 실험실 이전의 전 과정을 차근차근 살펴보겠습니다.
실험실 이전이 일반 사무실 이사와 다른 이유

사무실은 책상과 컴퓨터를 옮기면 대부분 업무를 다시 시작할 수 있습니다.
하지만 실험실은 다릅니다.
실험실에는
수천만 원에서 수억 원에 이르는 분석장비
정밀 교정이 필요한 계측기
위험 화학물질
초순수 시스템
특수 가스
냉장·냉동 시료
연구 데이터
등 다양한 자산이 함께 존재합니다.
하나라도 잘못 이동하면
장비 고장
분석 오차
시료 손상
연구 일정 지연
안전사고
등의 문제가 발생할 수 있습니다.

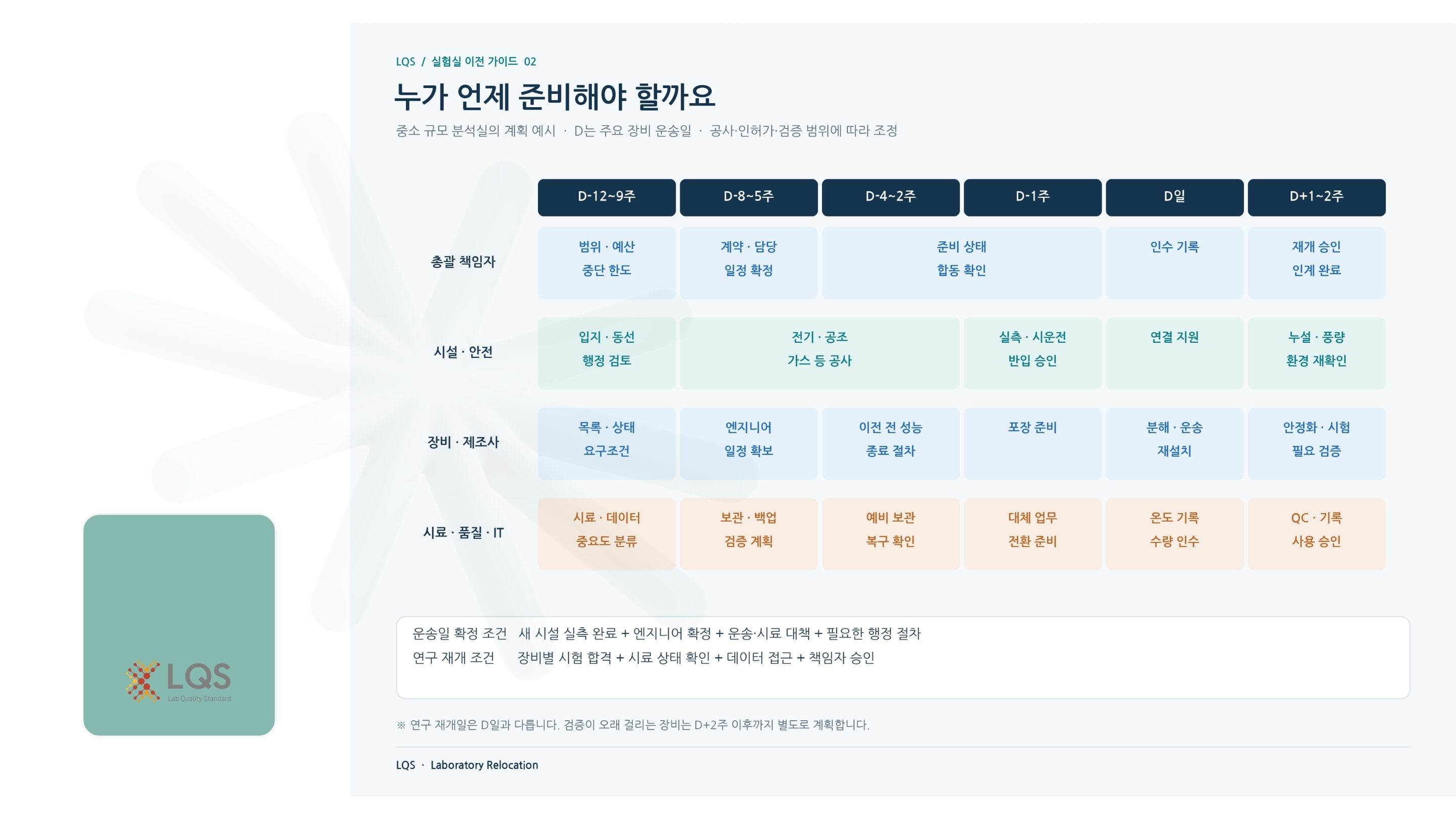

실험실 이전은 언제 계획해야 할까요?
많은 기관이
"한 달 정도면 준비되겠지."
라고 생각합니다.
하지만 실제로는 그렇지 않습니다.

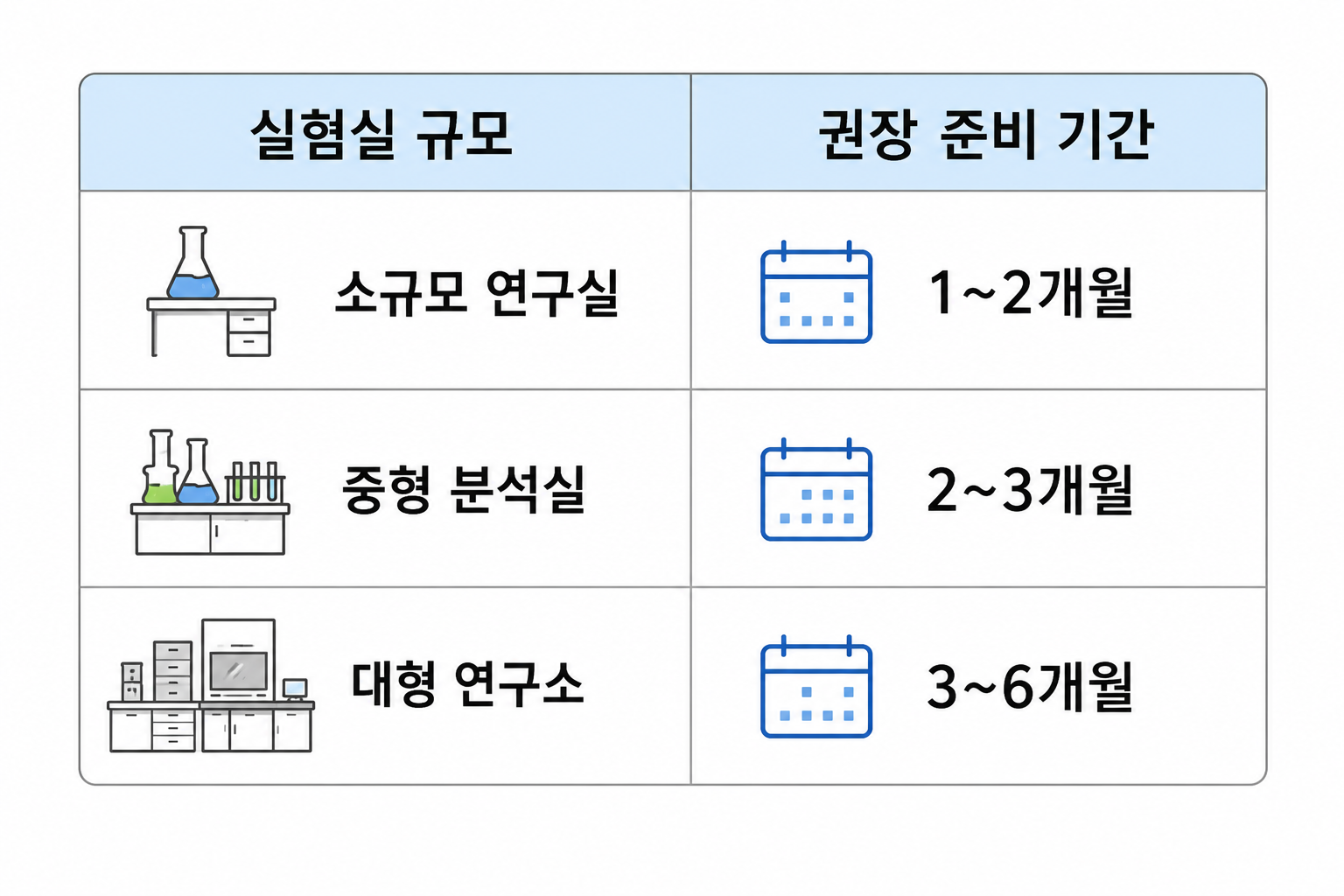

장비 수량과 규모에 따라 다르지만 일반적으로

정도의 준비 기간을 확보하는 것이 좋습니다.

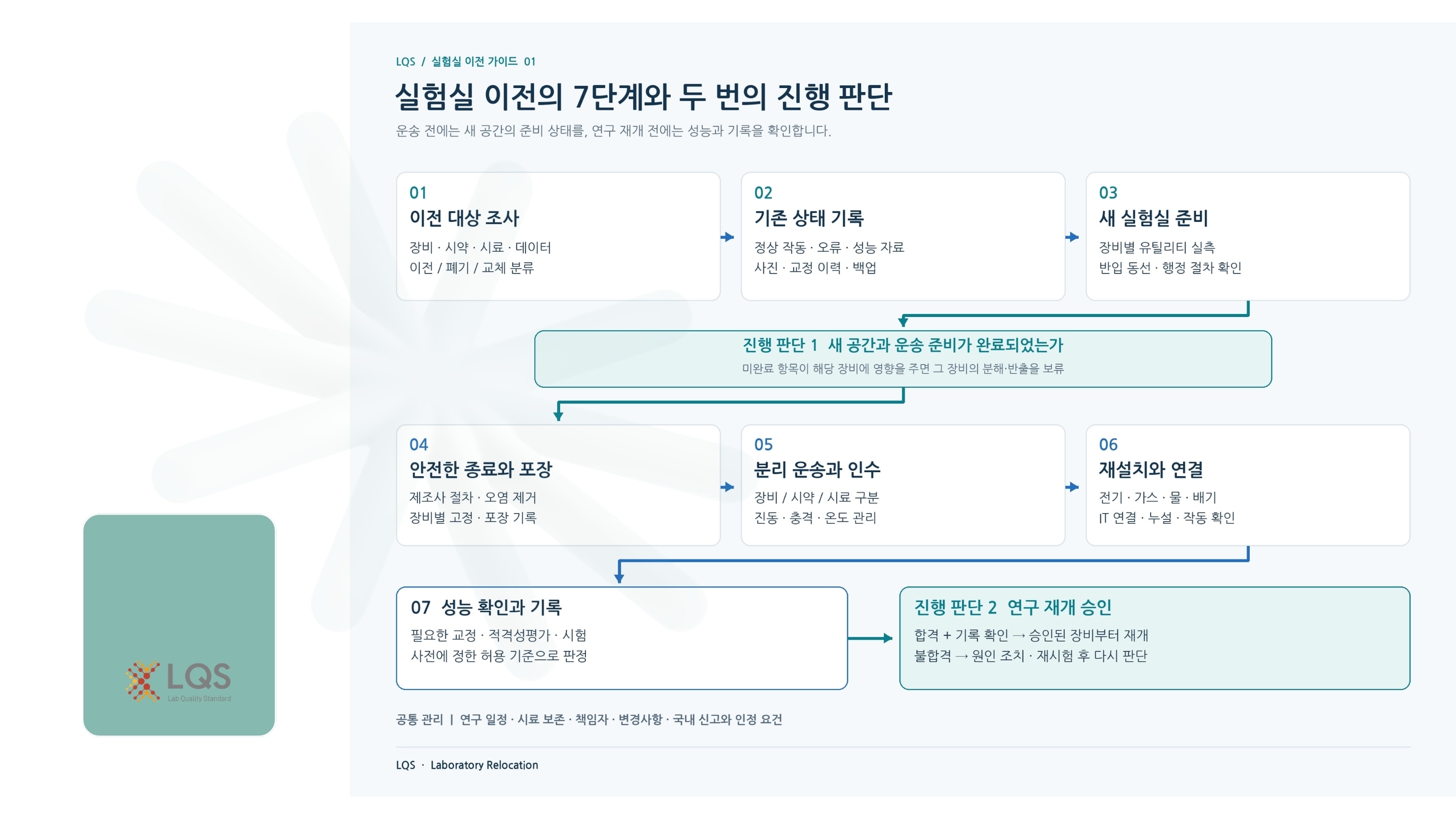

성공적인 실험실 이전은 7단계로 진행됩니다.
① 이전 대상 조사
가장 먼저 해야 하는 일은
"무엇을 옮길 것인가?"
를 정리하는 것입니다.
대표적으로
분석장비
실험대
시약
가스
시료
컴퓨터
UPS
초순수장치
등을 목록으로 작성합니다.
이 과정을 장비 자산 조사(Equipment Inventory) 라고 합니다.
② 장비 상태 확인
장비를 분해하기 전에
현재 정상 작동하는지 반드시 확인해야 합니다.
만약 이전 후 문제가 발생했을 경우
이전 과정 때문인지
기존 문제였는지를 확인할 수 있기 때문입니다.

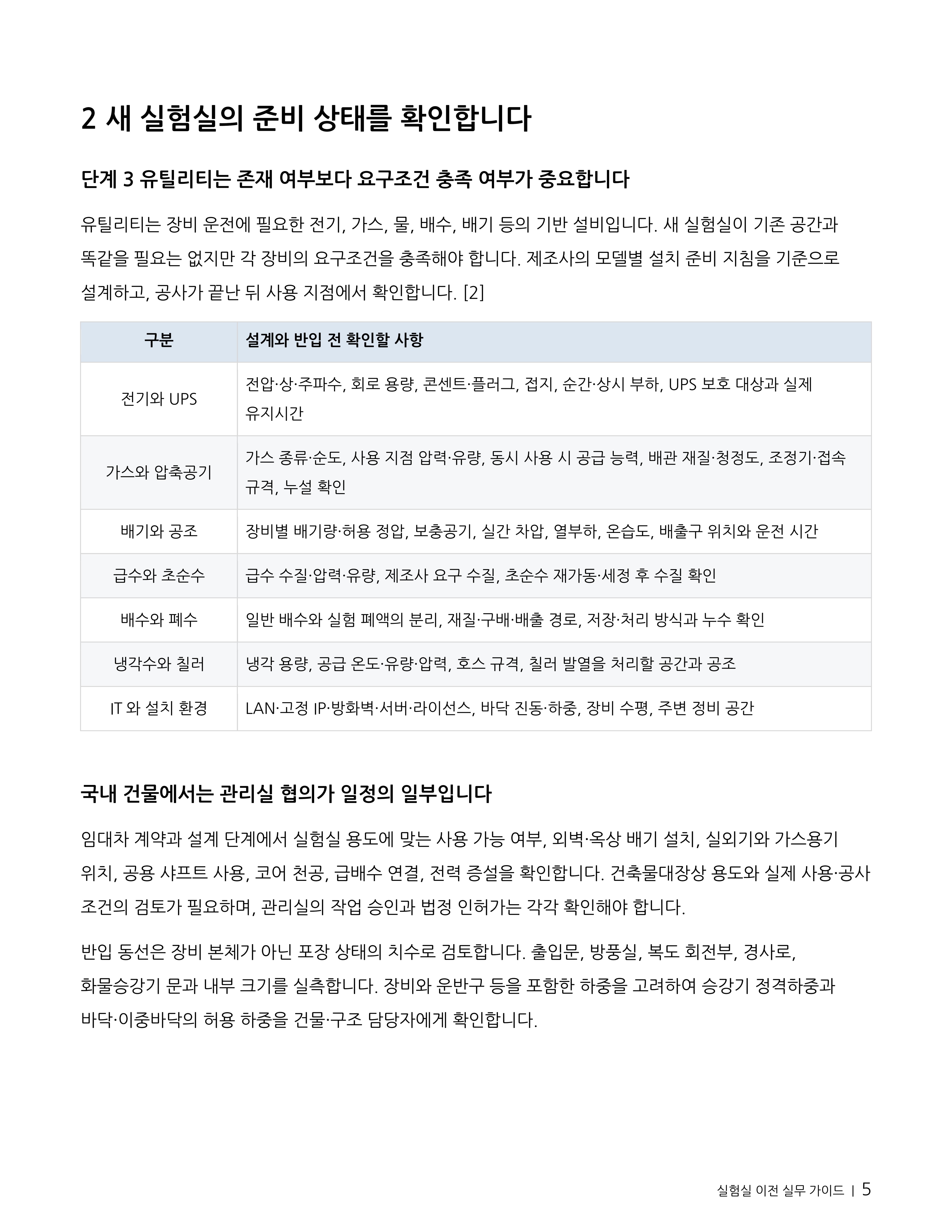

③ Utility 확인
새로운 실험실에는
기존과 동일한 Utility가 준비되어 있어야 합니다.
대표적으로
전기
급수
배수
압축공기(CDA)
질소(N₂)
아르곤(Ar)
진공(Vacuum)
배기덕트
등을 확인합니다.

장비보다 Utility가 늦게 준비되면 전체 일정이 지연될 수 있습니다.
④ 장비 분해 및 포장
정밀 분석장비는
일반 이사업체가 분해하면 안 됩니다.
장비 제조사 또는 전문 엔지니어가
분해
충격 방지 포장
운송 고정
을 진행해야 합니다.
특히
ICP-MS
LC-MS/MS
SEM
GC-MS
등은 매우 높은 수준의 전문성이 요구됩니다.
⑤ 운송
운송 과정에서는
가장 중요한 것이
진동과 충격 관리입니다.
필요에 따라
에어 서스펜션 차량
무진동 운송

온도 관리 차량
을 사용하기도 합니다.
⑥ 재설치(Hook-up)
장비를 내려놓는 것으로 설치가 끝나는 것이 아닙니다.
다음 사항을 모두 연결해야 합니다.
전원
LAN
초순수
배수
Carrier Gas
배기
냉각수
이 과정을 Hook-up이라고 합니다.

⑦ 성능 검증
가장 중요한 마지막 단계입니다.
장비가 이전과 동일한 성능을 유지하는지 확인해야 합니다.
대표적으로
IQ
OQ
PQ
Calibration
Performance Test
등을 수행합니다.

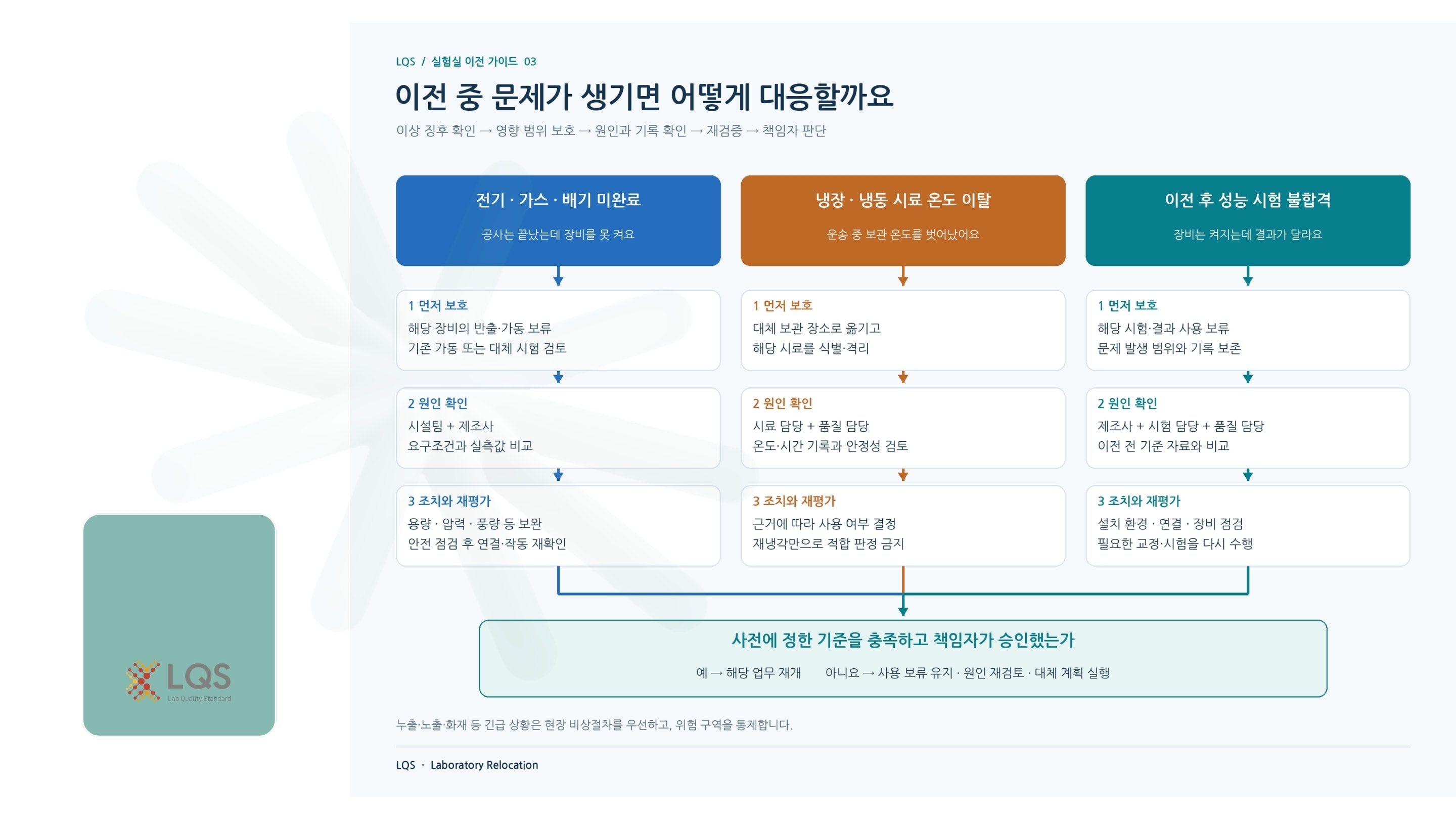

이 과정을 생략하면
분석 결과의 신뢰성을 보장하기 어렵습니다.

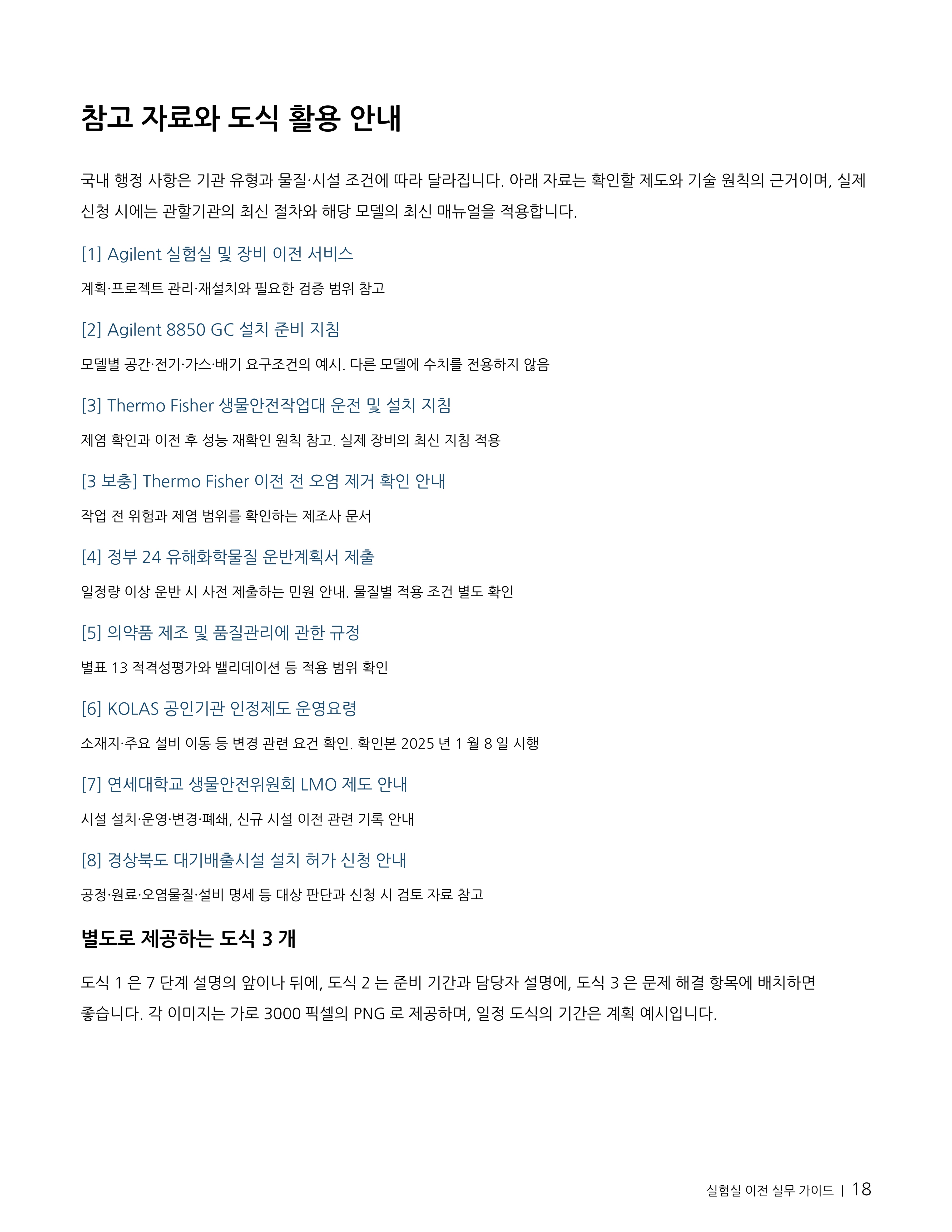

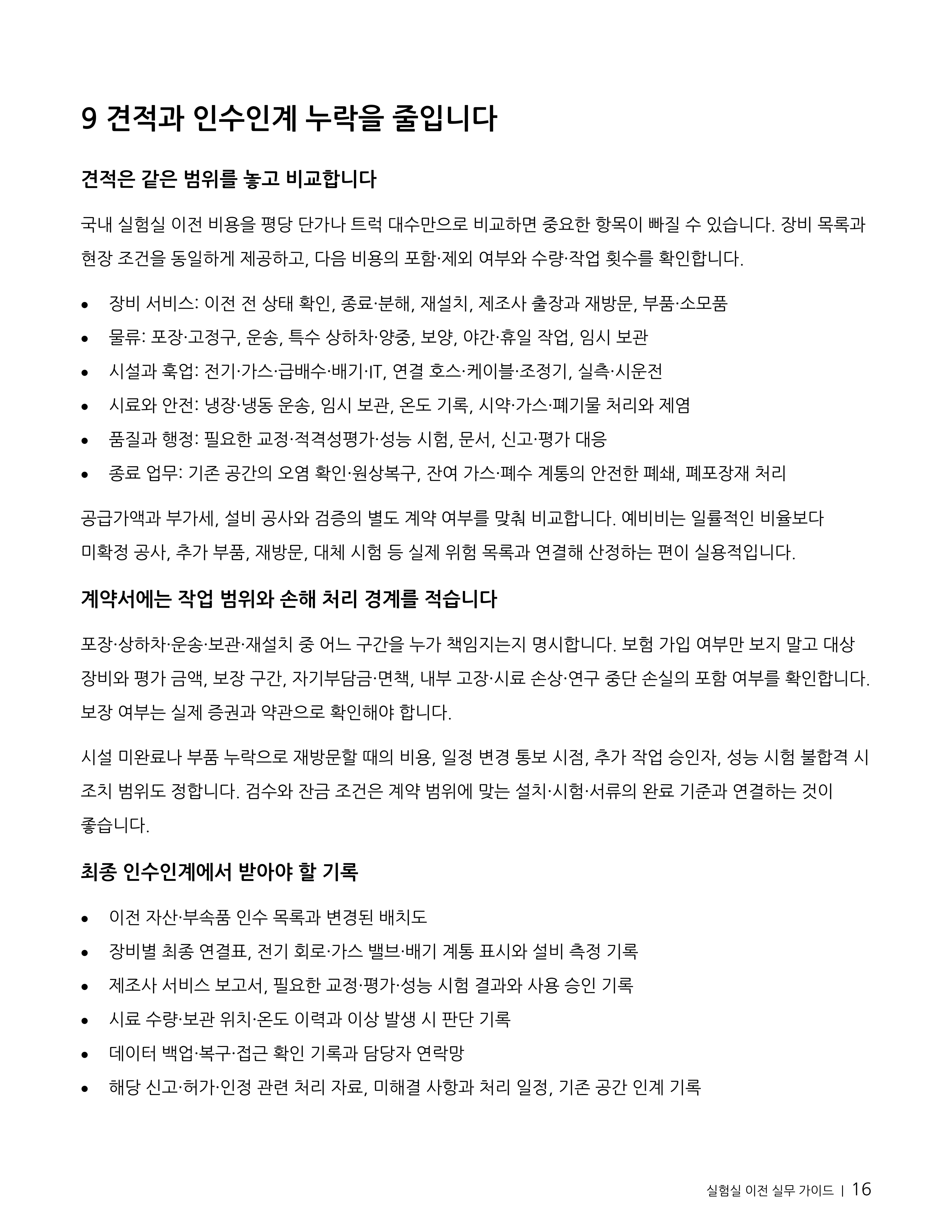

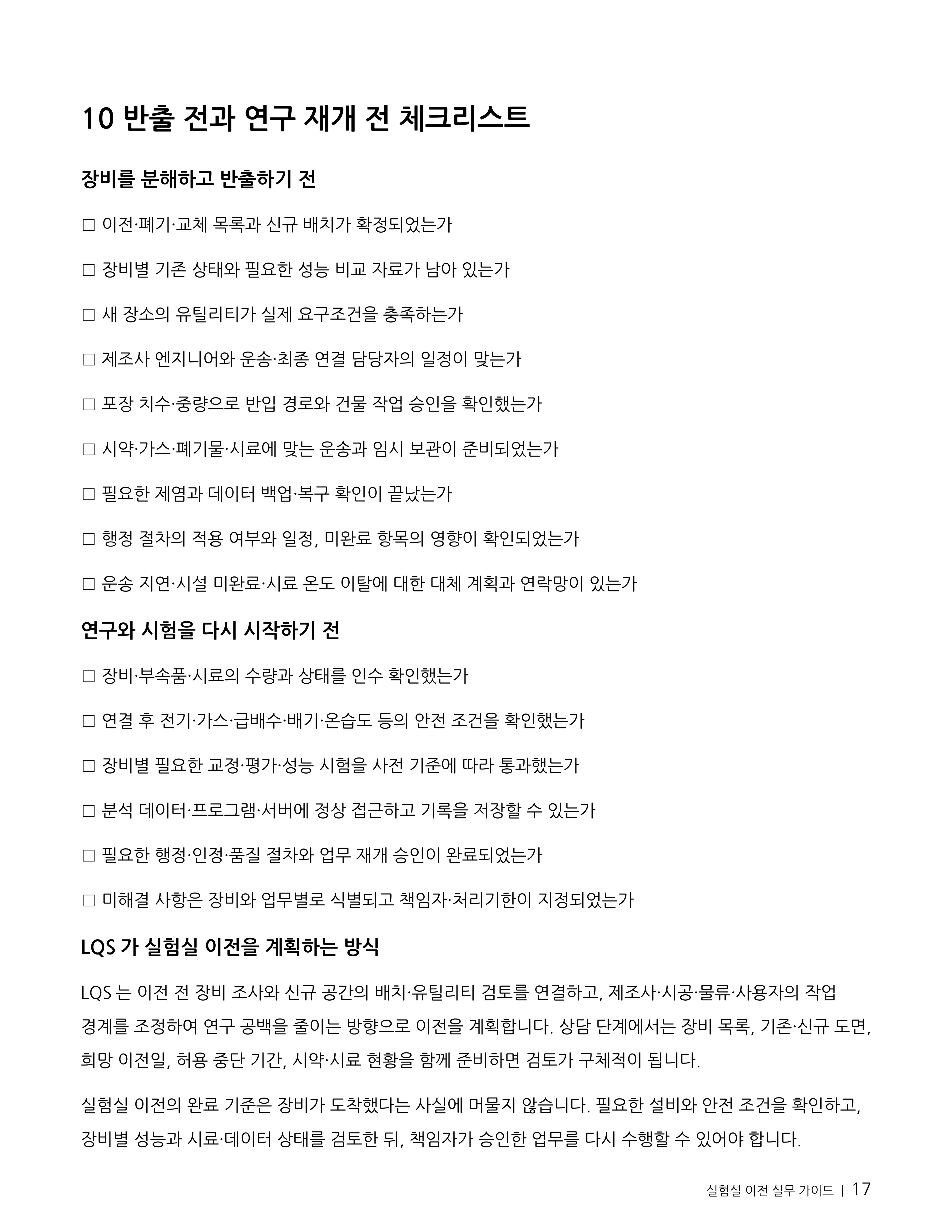

실험실 이전 체크리스트
이전 전 반드시 확인해야 할 사항입니다.
✅ 장비 자산 목록 작성
✅ 시료 보관 계획 수립
✅ Utility 준비 완료

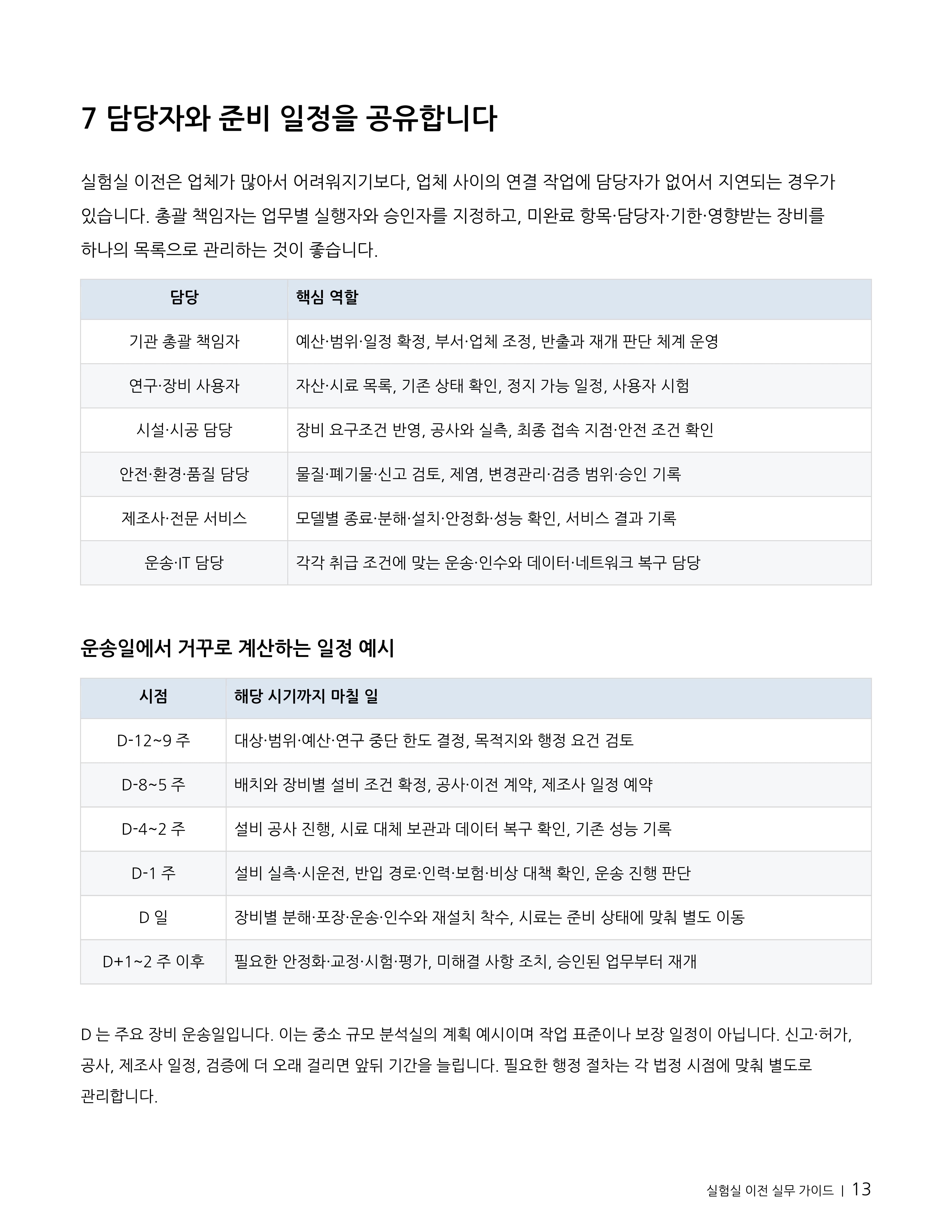

✅ 장비 제조사 일정 협의
✅ 이전 일정 수립

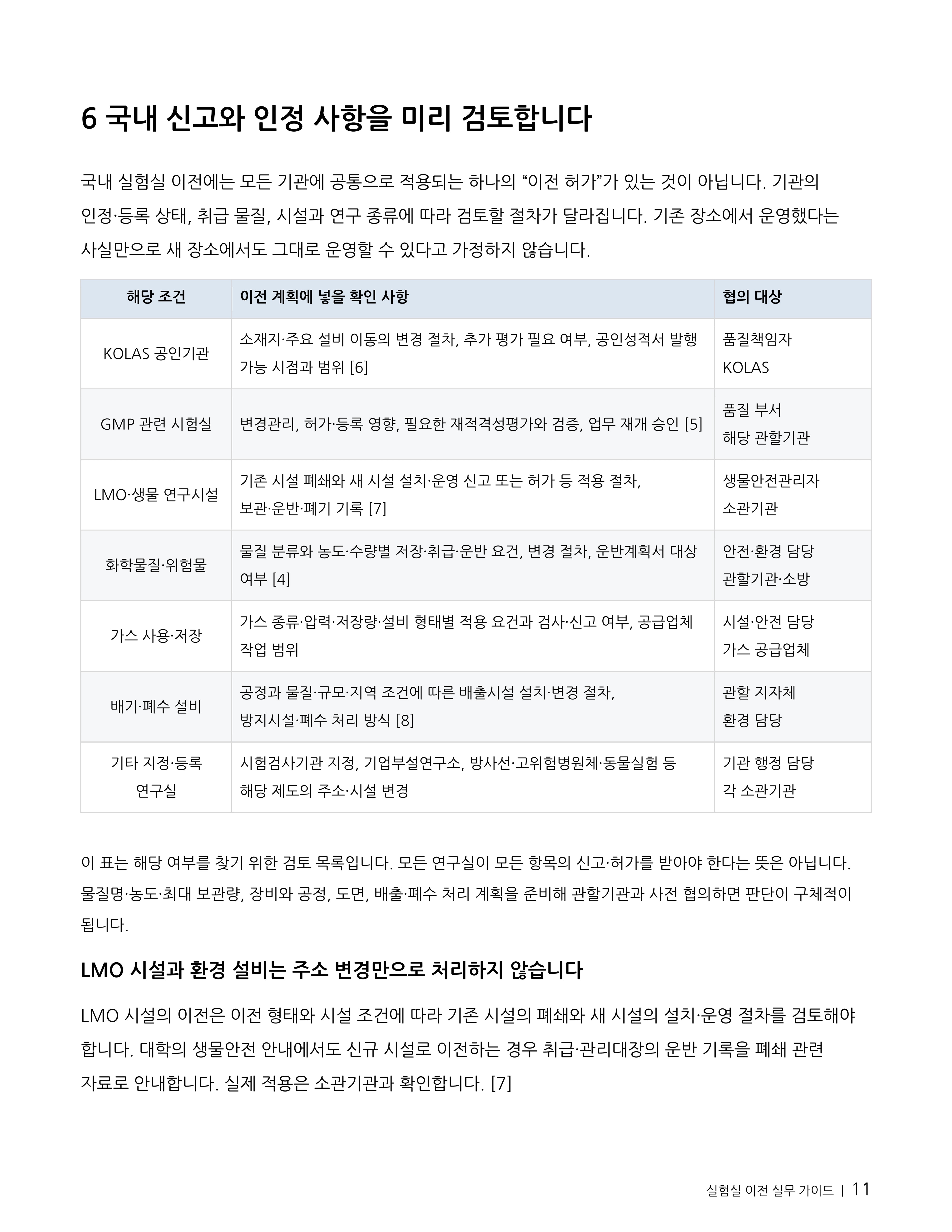

✅ 위험물 운송 계획
✅ 재설치 일정 확인
✅ 성능 검증 계획 수립

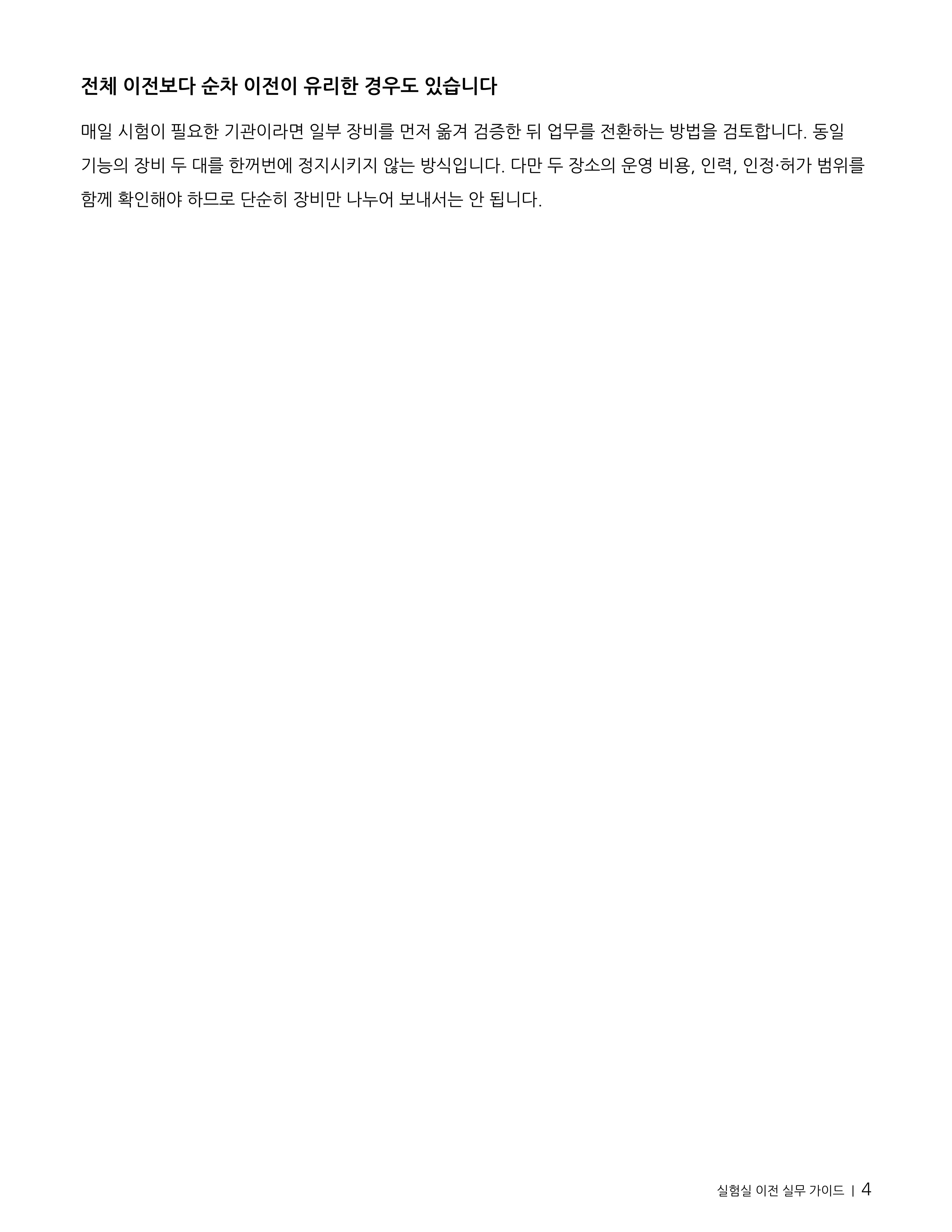

실험실 이전 시 체크 할것
❌ 장비만 옮기면 된다고 생각한다.
❌ Utility 준비를 늦게 시작한다.
❌ 장비 매뉴얼을 준비하지 않는다.
❌ 장비별 엔지니어 일정을 확보하지 않는다.
❌ 이전 후 Calibration을 생략한다.
이 다섯 가지는 실제 현장에서 가장 많이 발생하는 문제입니다.
LQS의 실험실 이전 노하우
LQS는 실험실 이전을 단순한 운송 작업으로 생각하지 않습니다.
실험실 이전은
설계 → 분해 → 운송 → Utility 연결 → Hook-up → 성능 검증
까지 이어지는 하나의 프로젝트입니다.
LQS는 이전 전 장비 조사부터 Utility 검토, 장비 배치, Hook-up 계획, 시운전까지 전 과정을 고려하여 연구 공백을 최소화하고 안정적인 연구 환경을 구축합니다.
✔ 실험실 이전은 일반 사무실 이사와 다릅니다.
✔ 장비보다 먼저 Utility를 준비해야 합니다.
✔ 장비 분해와 운송은 전문 엔지니어가 수행해야 합니다.
✔ Hook-up과 성능 검증까지 완료해야 이전이 끝난 것입니다.
✔ 성공적인 실험실 이전은 철저한 계획에서 시작됩니다.
